В город прибывали эвакуированные из западных районов страны предприятия и люди из прифронтовых районов. Население Стерлитамака увеличилось с 38 до 70 тысяч человек.
В городе размещались 170-я стрелковая дивизия (1-го формирования), Стерлитамакский аэроклуб ДОСААФ и Рижское пехотное училище.
Все предприятия города работали по заказам фронта. Львиную долю заказов выполнял коллектив станкостроительного завода, удостоенного высшей награды Родины – ордена Ленина.
На фронтах сражалось 16150 жителей Стерлитамака и района. За участие в боях с фашистскими захватчиками высокими наградами награждено более 6 тысяч человек.
В городе размещались 170-я стрелковая дивизия (1-го формирования), Стерлитамакский аэроклуб ДОСААФ и Рижское пехотное училище.
Все предприятия города работали по заказам фронта. Львиную долю заказов выполнял коллектив станкостроительного завода, удостоенного высшей награды Родины – ордена Ленина.
На фронтах сражалось 16150 жителей Стерлитамака и района. За участие в боях с фашистскими захватчиками высокими наградами награждено более 6 тысяч человек.

В 1941 – 1942 годах в Башкирию из западных регионов страны были частично или полностью перебазированы около ста крупных и средних предприятий. В Стерлитамак из Рязани и Ленинградской области были эвакуированы цементные, а с Украины – станкостроительный и содовые заводы.
Размещение эвакуированного оборудования на новых местах, как правило, было связано с крупными строительными работами. В одних случаях требовалось реконструировать цеха, в других – построить новые.
Для восстановления Одесского станкостроительного завода в Стерлитамаке были переданы корпуса недостроенного завода нефтяного оборудования. Пришлось расширять и достраивать здание заводоуправления, возводить новые здания для термического и кузнечного цехов.

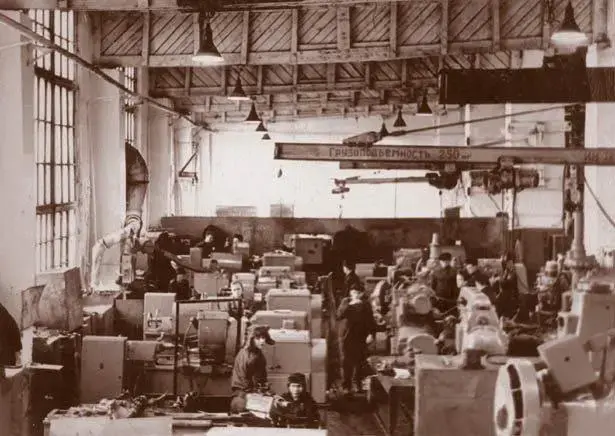

Параллельно со строительными работами монтировалось оборудование, установка станков и агрегатов была начата в то время, когда строители еще рыли траншеи под фундаменты наружных стен.
Размещение эвакуированного оборудования на новых местах, как правило, было связано с крупными строительными работами. В одних случаях требовалось реконструировать цеха, в других – построить новые.
Для восстановления Одесского станкостроительного завода в Стерлитамаке были переданы корпуса недостроенного завода нефтяного оборудования. Пришлось расширять и достраивать здание заводоуправления, возводить новые здания для термического и кузнечного цехов.
Параллельно со строительными работами монтировалось оборудование, установка станков и агрегатов была начата в то время, когда строители еще рыли траншеи под фундаменты наружных стен.

Вслед за окончанием строительных работ сразу же проводились монтаж и опробование оборудования. Хорошо организованная поточная система строительных работ позволила вести одновременно кладку стен, отделку, монтаж и освоение оборудования. Строители в цехах еще не успевали сойти с лесов, плотники еще продолжали вставлять рамы и навешивать двери, а монтажники уже заканчивали установку станков.

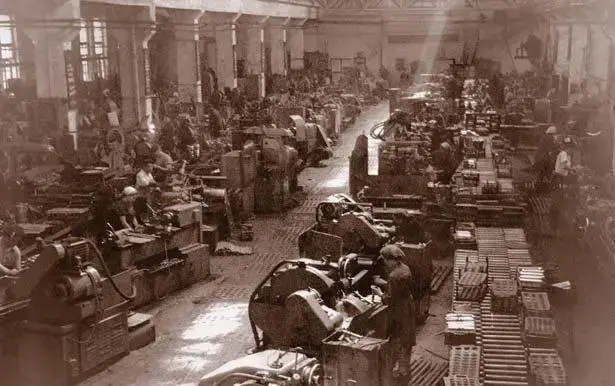

Закончив в основном строительно-монтажные работы и подведя под крышу основные здания, установив оборудование, коллектив завода постепенно переключается на производственную работу, причем количество деталей танков и вооружения все увеличивается.
В декабре завод изготовил около четырех тысяч деталей для головного завода, около шести тысяч деталей для других заводов и много приспособлений и инструмента как для себя, так и для других заводов. Программы ноября и декабря по товарной и валовой продукции завод перевыполнил.
В декабре завод изготовил около четырех тысяч деталей для головного завода, около шести тысяч деталей для других заводов и много приспособлений и инструмента как для себя, так и для других заводов. Программы ноября и декабря по товарной и валовой продукции завод перевыполнил.
